Viabilisation de terrain : démarches, coûts réels et délais pour vos raccordements

Élise Laforest-Dumont 5 min de lecture

L’acquisition d’un terrain non viabilisé est une opportunité financière, mais elle impose de gérer le raccordement aux réseaux essentiels. Transformer une parcelle brute en un terrain constructible nécessite de coordonner plusieurs acteurs, de l’eau potable à l’électricité, en passant par le téléphone et l’assainissement. Maîtriser ces étapes permet d’anticiper votre budget et d’éviter des délais administratifs qui pourraient retarder votre chantier de plusieurs mois.

Les préalables administratifs : certificat d’urbanisme et PLU

Avant de contacter les gestionnaires de réseaux, la première étape se déroule en mairie. Il est nécessaire de vérifier la constructibilité du terrain et les conditions de desserte par les réseaux publics. Le Plan Local d’Urbanisme (PLU) définit les zones où la viabilisation est autorisée et celles où elle peut être refusée pour des raisons de coût pour la collectivité ou de protection environnementale.

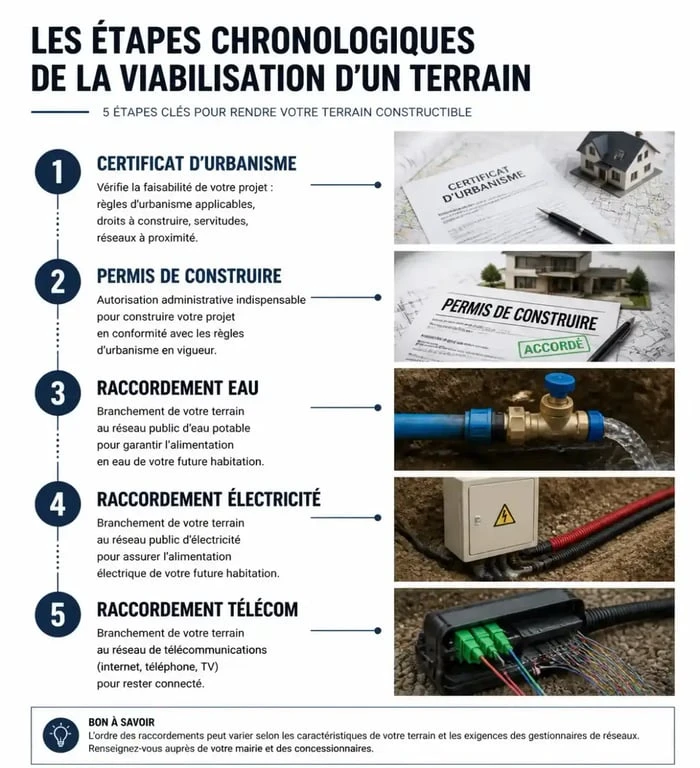

Étapes de la viabilisation d'un terrain pour le raccordement EDF, eau et téléphone
Étapes de la viabilisation d’un terrain pour le raccordement EDF, eau et téléphone

Le Certificat d’Urbanisme Opérationnel (CUb)

Le certificat d’urbanisme opérationnel précise si le terrain peut accueillir votre projet. Il indique l’état des réseaux publics existants (eau, électricité, téléphone) et leur capacité à desservir votre future maison. Ce document confirme si les réseaux passent en bordure de parcelle ou s’il faut prévoir une extension, une opération bien plus coûteuse qu’un simple branchement.

Le rôle du permis de construire

Le permis de construire déclenche souvent vos demandes de raccordement. Les gestionnaires comme Enedis ou les régies d’eau exigent une copie de l’arrêté de permis de construire pour valider votre dossier technique. Préparez vos demandes en parallèle de l’instruction de votre permis pour gagner un temps précieux.

LIRE AUSSI  Crépi ou enduit extérieur : 4 finitions pour protéger votre façade durablement

Raccordement à l’eau potable et assainissement

L’accès à l’eau est une priorité pour le chantier, notamment pour couler les fondations. Cette démarche doit être anticipée car elle implique souvent des travaux de terrassement sur la voie publique.

La demande de branchement au réseau d’eau

Contactez le service des eaux de votre commune (mairie, SAUR, Veolia, Suez). Un technicien établit un devis incluant la pose du compteur, généralement situé dans un coffret en limite de propriété. Le coût varie selon l’éloignement de la canalisation principale. Si le réseau passe devant chez vous, comptez entre 800 € et 1 500 €. Une extension de réseau fait grimper la facture.

La gestion des eaux usées

Le raccordement au tout-à-l’égout est obligatoire si le réseau public est proche. Vous devrez alors vous acquitter de la Taxe d’Aménagement et parfois d’une Participation au Financement de l’Assainissement Collectif (PFAC). En l’absence de réseau, vous devrez installer une fosse septique ou une micro-station, après une étude de sol et l’aval du SPANC.

Lors de la conception de vos tranchées, prévoyez un espace suffisant pour chaque gaine. Un montage avec une marge de manœuvre et une protection adaptée (lit de sable, grillages avertisseurs) évite que les mouvements du sol ou le passage d’engins ne sectionnent vos arrivées. Cette précaution structurelle garantit la pérennité de vos installations face aux aléas géologiques.

Électricité : le parcours avec Enedis

Le raccordement électrique est une étape codifiée. Les démarches s’effectuent via les portails en ligne, mais les délais restent importants, allant de 2 à 6 mois selon la complexité du projet.

Le raccordement de type 1 ou type 2

Le raccordement de type 1 s’applique si votre maison est située à moins de 30 mètres du coffret électrique en limite de propriété. Enedis installe alors le compteur et le disjoncteur dans votre logement. Au-delà de 30 mètres, il s’agit d’un raccordement de type 2, ou branchement long : le compteur est placé en bordure de voie publique, et vous gérez le câblage jusqu’à votre maison.

LIRE AUSSI  Logement social senior : 3 critères pour obtenir une maison de plain-pied adaptée

Les étapes clés pour l’électricité

Déposez votre dossier sur le site d’Enedis avec le plan de situation, le plan de masse et le permis de construire. Enedis vous envoie une proposition technique et financière sous 10 à 15 jours. Après paiement de l’acompte, les travaux sont programmés. Avant la mise en service, un électricien doit certifier la conformité de votre installation intérieure via le Consuel.

Téléphone et Fibre : assurer sa connectivité

Le raccordement télécom est indispensable pour le télétravail et les services numériques. Orange gère l’infrastructure historique, mais vous restez libre de choisir votre fournisseur d’accès final.

L’adduction téléphonique

L’adduction consiste à poser des fourreaux, généralement deux gaines vertes de 45 mm, entre votre maison et le point de raccordement du réseau public. Ces travaux sur la partie privée sont à votre charge. Orange intervient ensuite pour le tirage des câbles et le raccordement au point de concentration.

Le passage à la fibre optique

La fibre est désormais privilégiée dans les nouvelles constructions. Assurez-vous que les fourreaux ne présentent pas de coudes trop serrés pour permettre le passage de l’aiguille. Le coût d’une ouverture de ligne oscille entre 100 € et 500 € selon les travaux nécessaires sur le domaine public.

Synthèse des coûts et délais de viabilisation

Le budget total varie selon la distance aux réseaux. Voici les estimations moyennes pour un terrain situé à proximité immédiate des infrastructures (moins de 10 mètres).

Type de réseau Interlocuteur Coût moyen Délai moyen
Eau Potable Mairie / Régie 800 € – 1 500 € 1 à 2 mois
Électricité Enedis 1 000 € – 2 500 € 2 à 6 mois
Gaz (optionnel) GRDF 400 € – 1 000 € 2 à 3 mois
Téléphone / Fibre Opérateur 100 € – 500 € 1 mois
Assainissement Mairie 1 500 € – 4 000 € Variable
LIRE AUSSI  Décomposition d'immeuble par composant : 10 durées clés pour optimiser votre fiscalité

Conseils pour optimiser sa viabilisation

Pour éviter que la viabilisation ne devienne un gouffre financier, quelques réflexes s’imposent. Mutualisez les tranchées : si vous devez creuser pour l’eau, passez les gaines électriques et télécoms dans la même excavation, en respectant les distances de sécurité. Cela réduit les frais de terrassement.

Soyez vigilant sur la localisation des coffrets. Ils doivent être accessibles depuis le domaine public pour les relevés, tout en restant discrets. Enfin, conservez un plan de récolement précis. Ce schéma indique l’emplacement exact de vos tuyaux et gaines sous terre. Dans le futur, ce document vous évitera de percer accidentellement une canalisation ou un câble lors de travaux de jardinage ou d’une extension.
